2在路基填筑过程中,当路堤填筑高度高于埋管位置30㎝的填土压实以后,在垂直线路方向开挖出宽20㎝,
深30㎝的沟槽,整平槽底并在沟底铺设一层5~10㎝厚的细砂。
3在铺设测斜管时应逐节对口连接成一根,每侧要伸出路基坡脚2m,为防止测斜管被损坏,管头两端用C20
混凝土浇筑保护井,井壁厚30㎝,井内断面尺寸90㎝×120㎝,井深100㎝。
4测斜管连接时要特别注意导线槽的对正,不得扭曲。连接方法如下:每节测斜管上套入连接管的长度的一
半,对正连接管上的槽接下一节管,检查各节管的连接良好及导向槽对接正确后才能铺设,为防止泥砂从连
接管段进入管内,在路堤外面的测斜管接管均应以重300克的无纺土工布包裹,外用塑料绳扎紧,无纺土工

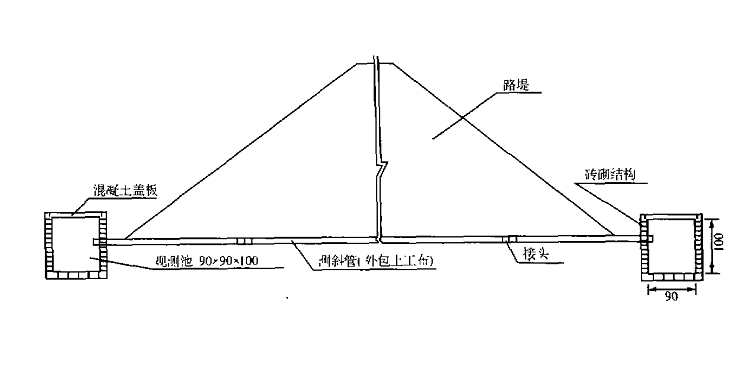

布接口处用电工胶布粘接。观测点横断面见图1。
5测斜管铺设时,一对导槽要垂直放置,另一对导槽要水平放置,并预先在测斜管内穿入测绳(或细钢丝绳)一根,用于测量时拉测头用。
2做好考证表的记录,主要内容包括轴向位置、孔号、二个孔口高程、管长、测量仪器型号、率定系数、埋
设人员及日期等。
3测量时先要做好仪器的率定工作,在导管口水平处设置水平点,使仪器在孔口处调零。
4将电缆线与指示器连接、测头、电缆、仪器要连接正确。
5仪器调零时,要先把测头导轮对准垂直导槽放在导管内3~5min,使测头与地下温度平衡。
6测量时,一端缓慢地拉测绳、另一端缓慢地放电缆,使测头在管道内行走平稳,两端配对讲机联络,以保
证动作协调,每50㎝为一测点、待读数器稳定后,读取数字,来回往返读数2~3次、在同一测点的数字力求
准确,误差不得超过0.3~0.5㎜。
|
